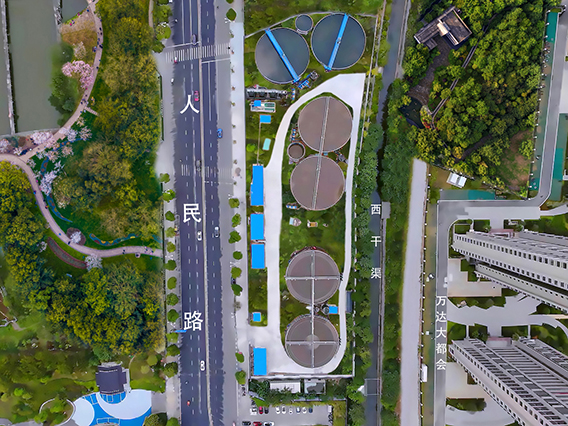

項目俯視圖

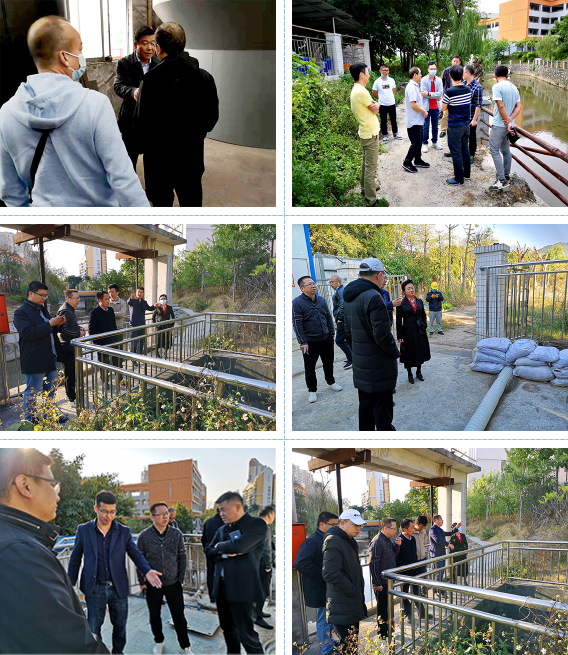

2021年12月8日上午,由桂林市臨桂新區管理委員會牽頭成立驗收組,在黑臭水體綜合整治工程項目部會議室對臨桂新區黑臭水體綜合整治工程污水應急處理設備采購工程進行竣工驗收。
驗收過程中,驗收組對設備運行情況、水質監測數據及現場臺賬記錄等進行驗收。通過實地查看,驗收組表示,臨桂新區黑臭水體綜合整治工程污水應急處理設備采購工程通過驗收,工程質量合格。
1
項目概況

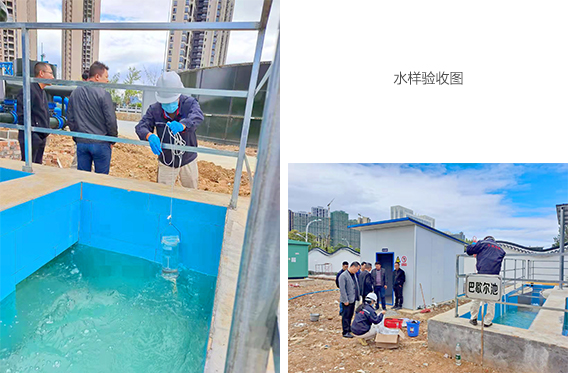

臨桂新區黑臭水體綜合治理工程應急設備采購項目位于廣西桂林市臨桂區人民路萬達大都會旁,項目投資約3000萬,項目用地12.6畝,設計污水處理規模20000m3/天,設計出水符合《城鎮污水處理廠污染物排放標準》(GB18918-2002)一級A標準。我司中標該項目設備供貨及安裝總承包工程,并負責三年運營。該項目2021年4月20日開始進行土建施工,8月20日完成設備安裝,10月11日開始連續10天取樣檢測且均達標,目前已通過驗收進入運營。

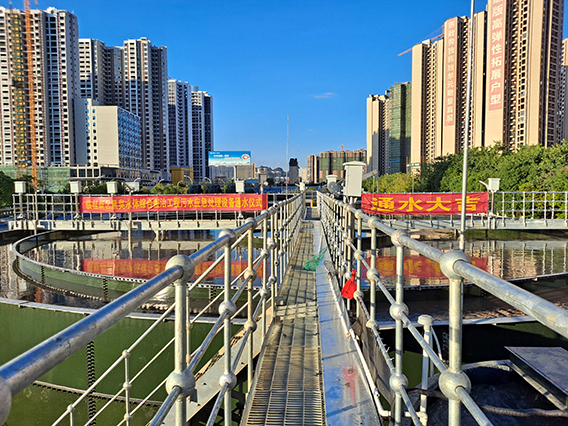

臨桂項目通水儀式
2
項目建設背景及建成后的意義
該項目是桂林市重點建設項目,由于臨桂城區人口及企業數量的快速增長,現有的污水處理能力已經無法滿足需求,且污水廠擴建尚未完成,致使部分污水無法有效完成處理,因此應急項目的建設勢在必行。本項目建成后,大大減輕污水處理廠運行壓力,同時解決臨桂老城區污水溢流問題,對下游洛清江流域水質提升起到積極作用。

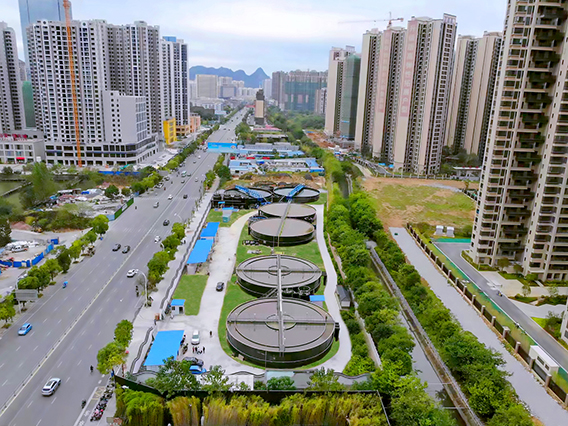

項目建成后

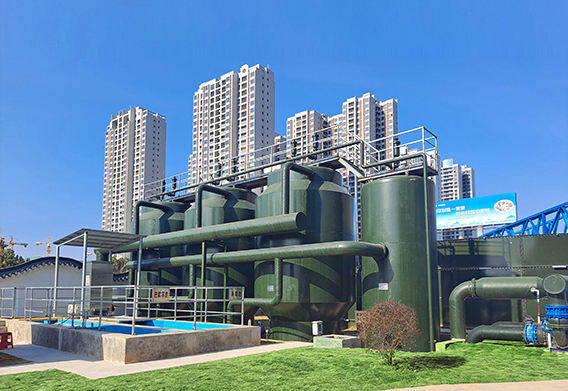

項目外觀
3
設計出水水質
經污水處理站處理后的出水水質滿足《城鎮污水處理廠污染物排放標準》GB18918-2002 中一級 A標準,參數如下表所示。
表污水處理站出水水質
4
工藝流程簡介
污水通過提升泵提升至預處理系統,然后依次經過缺氧池、厭氧池、好氧池、二沉池及高效污水凈化裝置進行逐級凈化,去除廢水中有機物、氮、磷、懸浮物等污染物質,最終通過紫外消毒殺菌后達標排放。產生的剩余污泥經濃縮,通過脫水機進行脫水處理,然后外運統一處置。
5
